Kelderbouw.

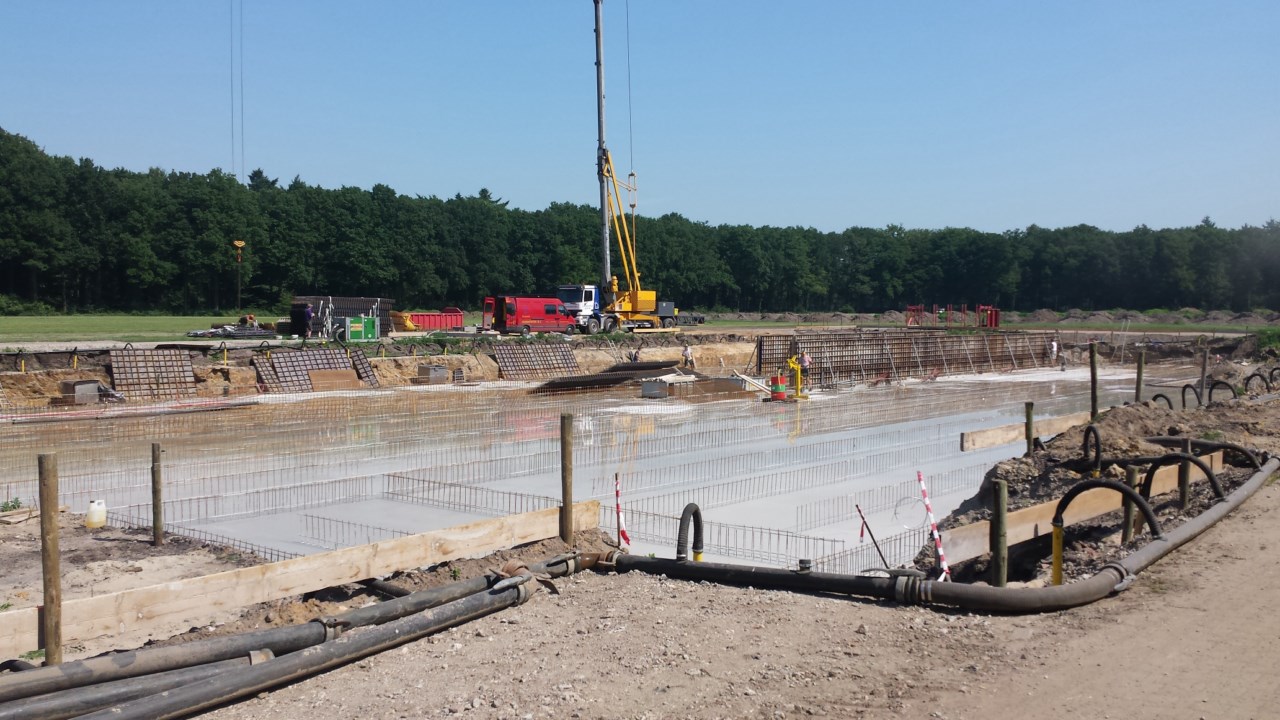

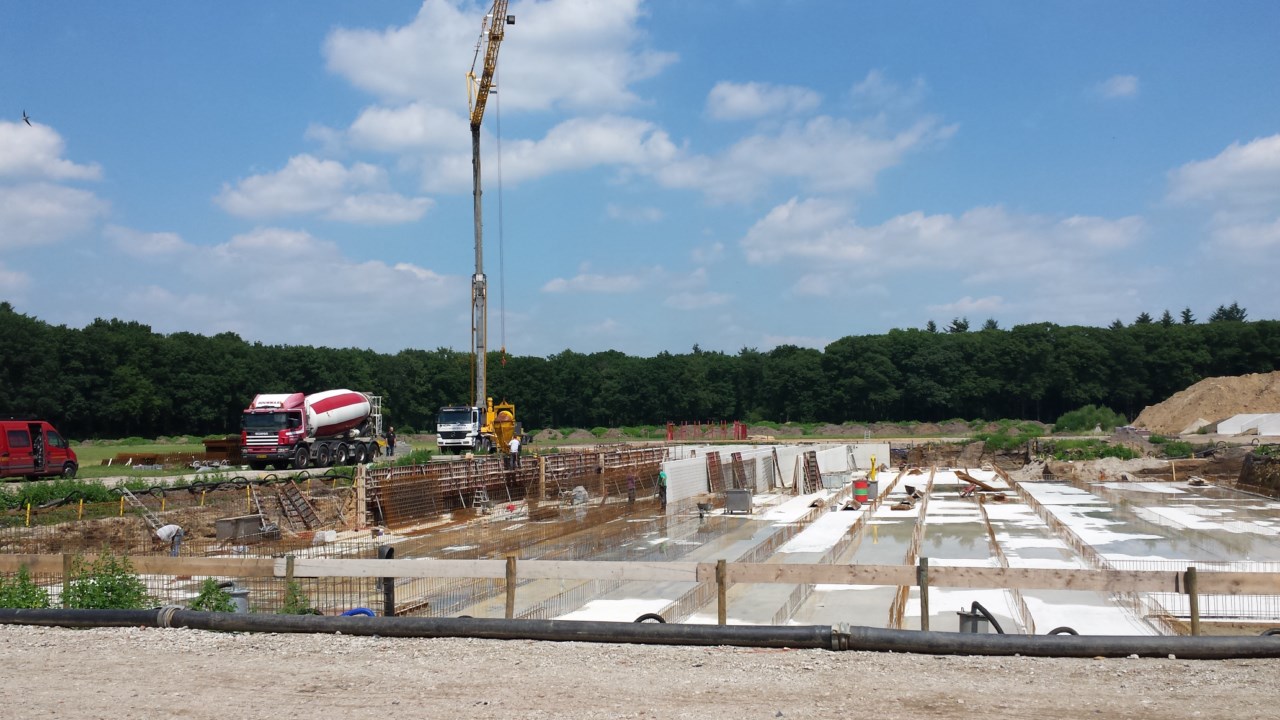

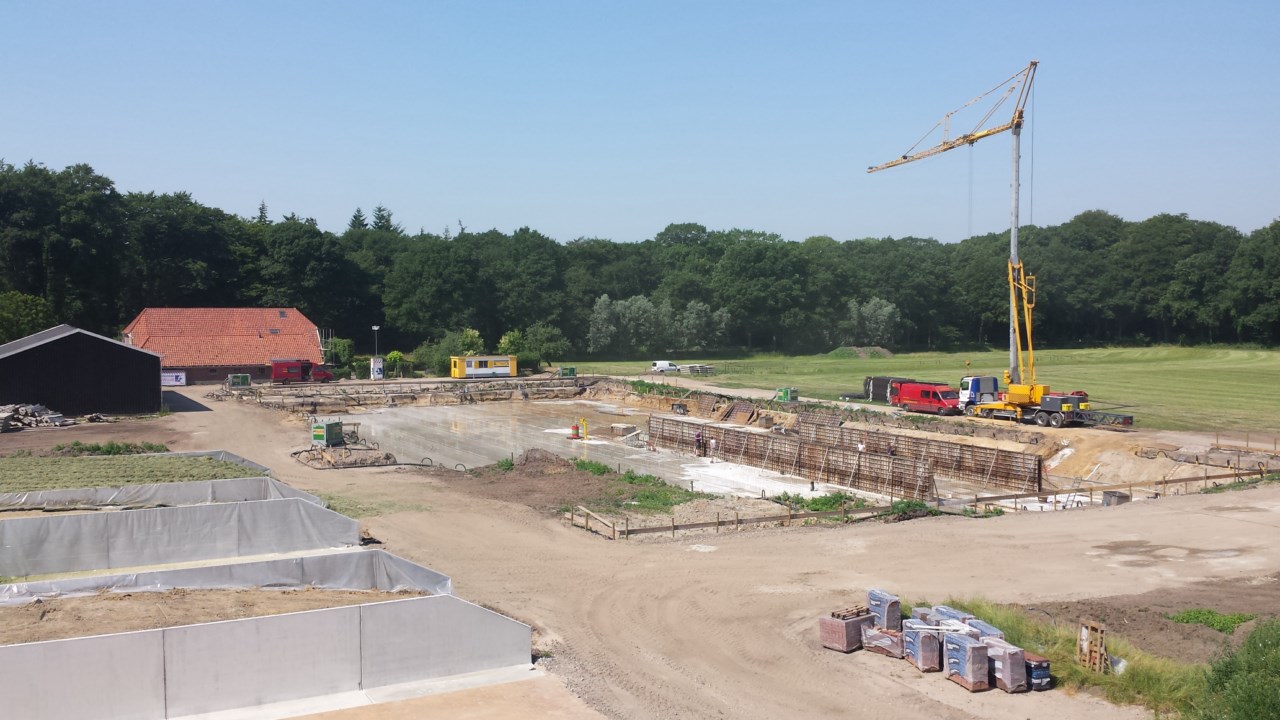

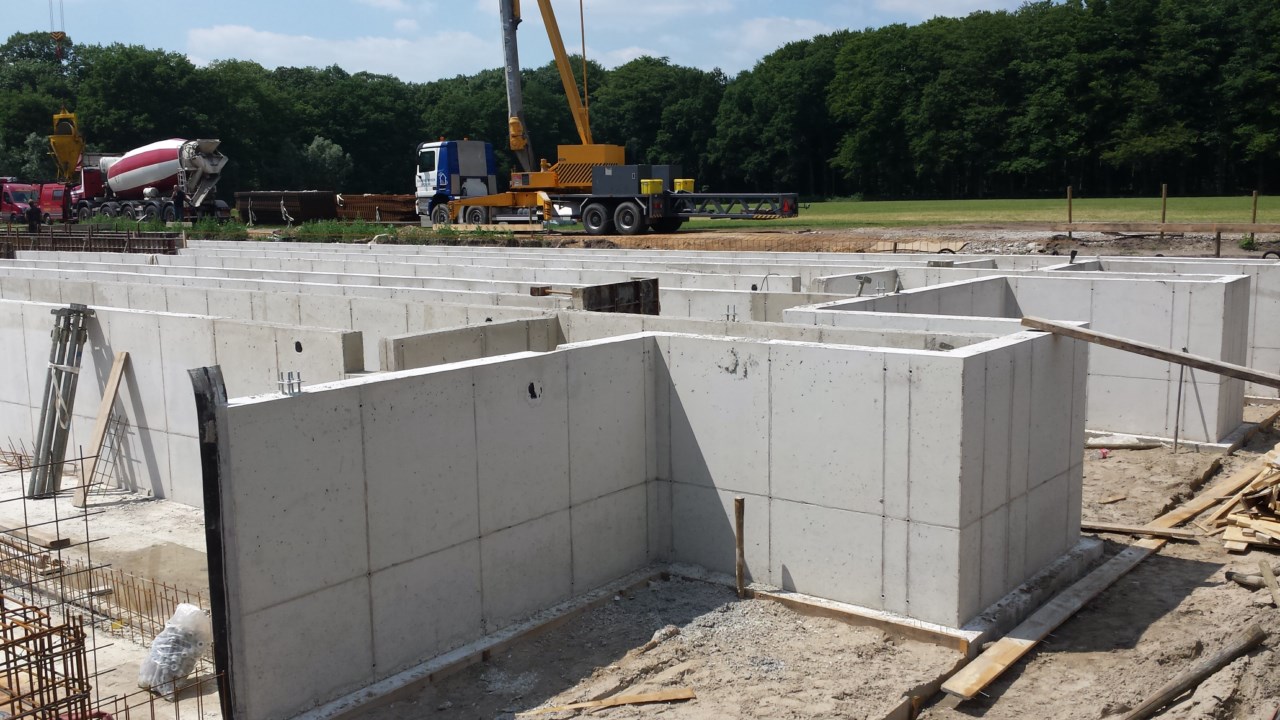

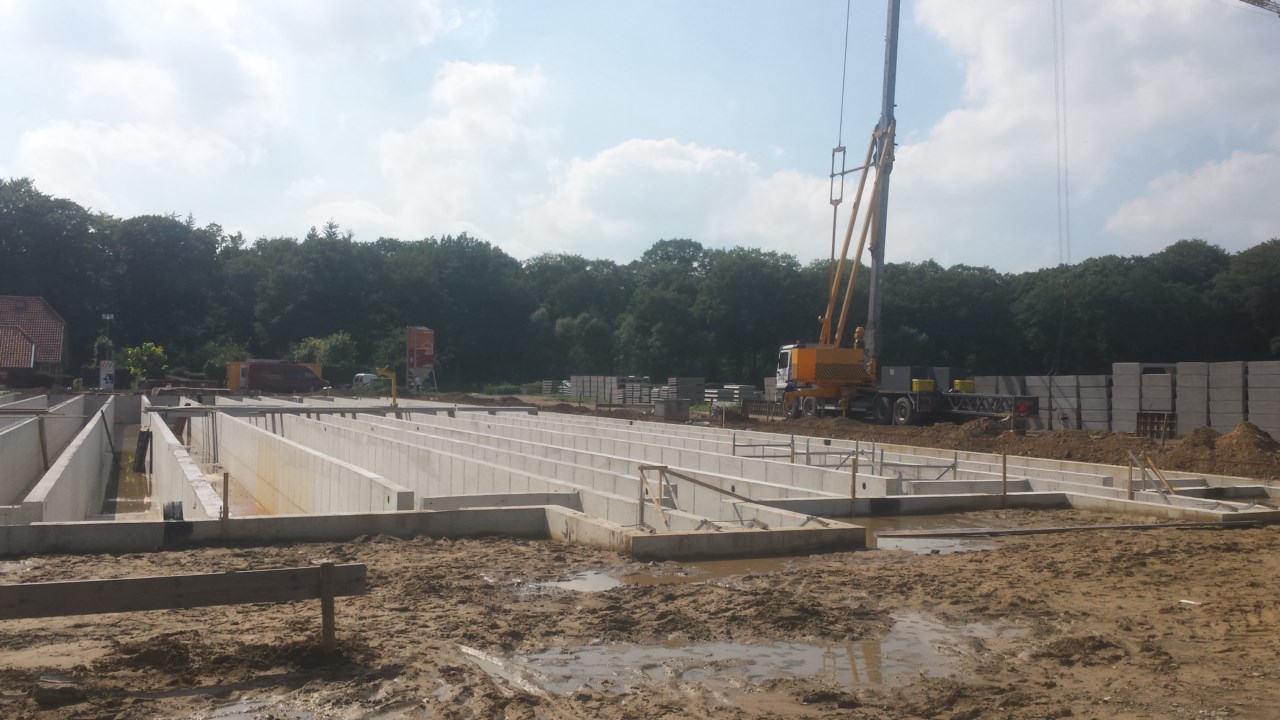

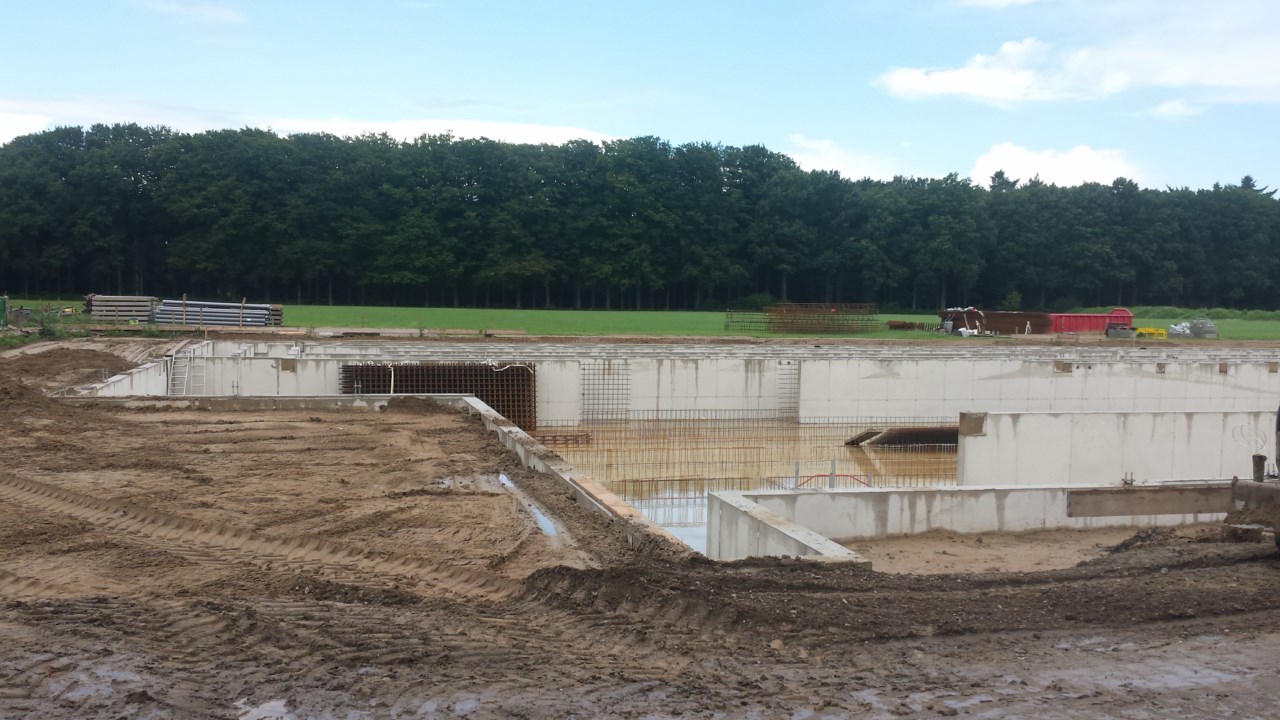

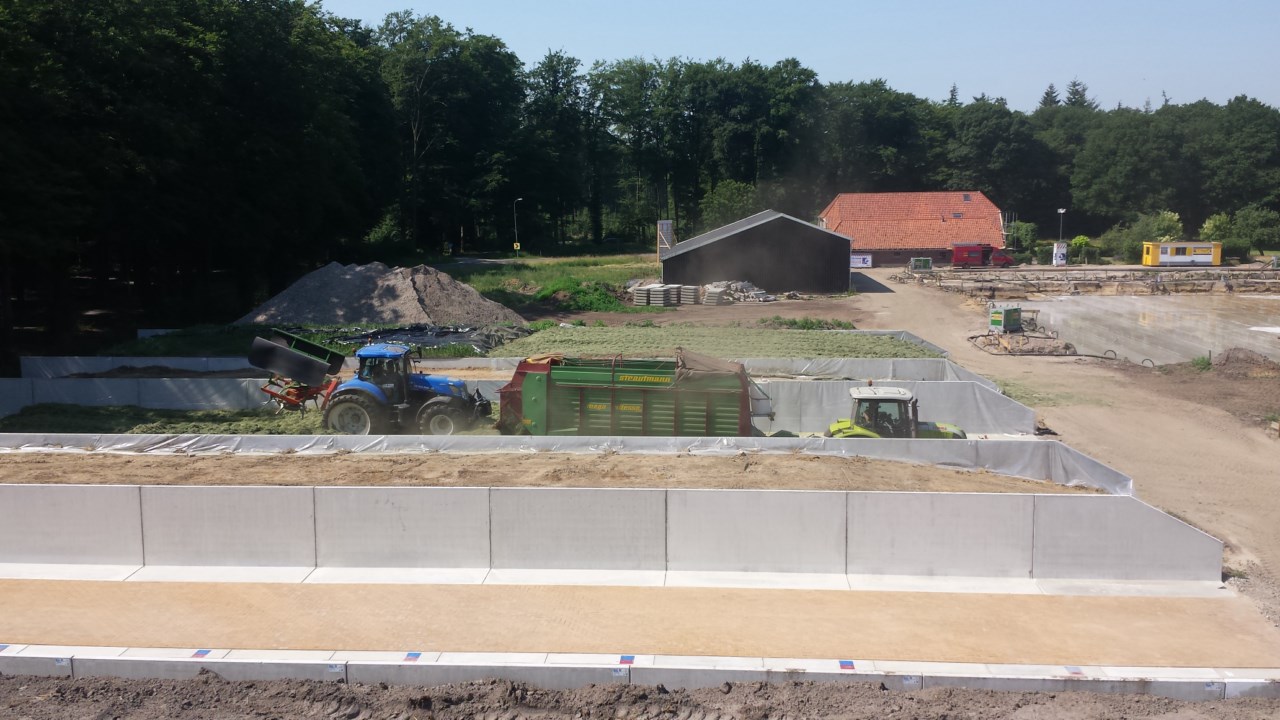

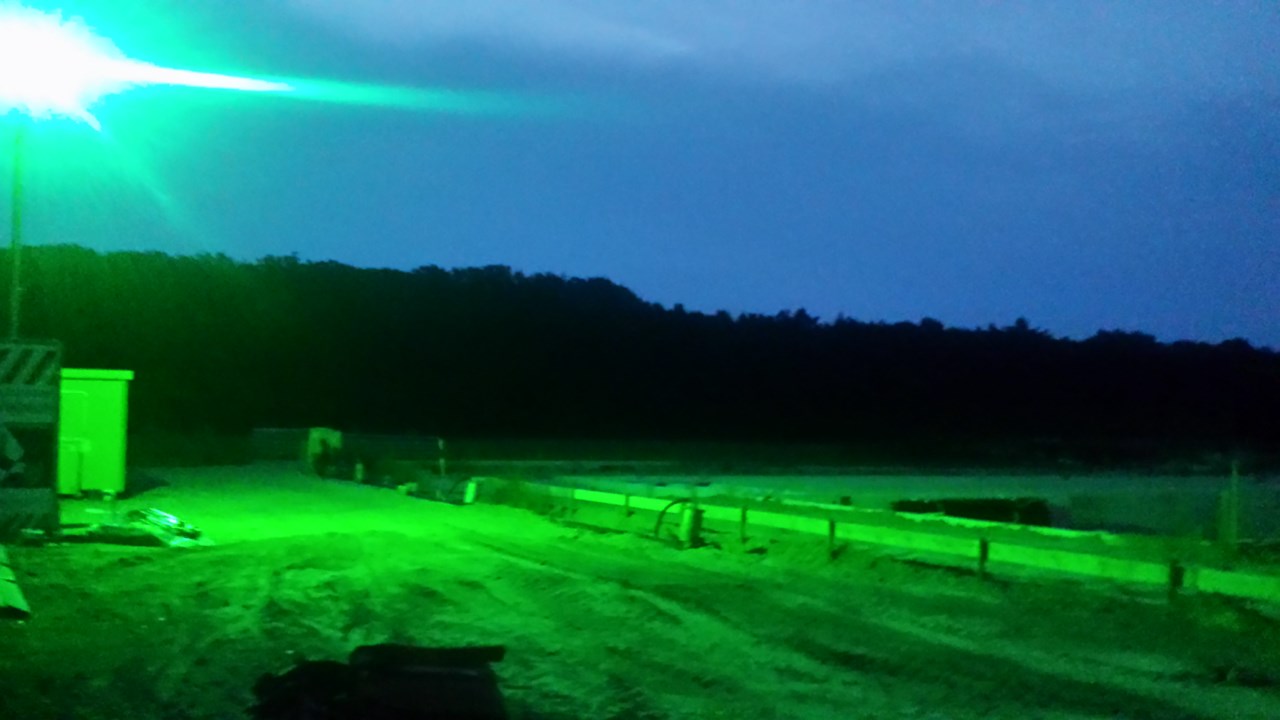

Onder extreem warme weersomstandigheden is er op 1 en 2 juli beton gestort voor de keldervloer en een gedeelte keldermuur. Door de hitte is er op vrijdag 3 juli niet gewerkt. Van maandag 6 juli t/m de bouwvak vakantie is er flink doorgewerkt waardoor er bij aanvang van de vakantie al een groot gedeelte van de keldermuren klaar was. In de vakantie periode heeft de bouwwatch haar beveiligingswerk goed gedaan
